您当前的位置:首页 > 新闻 > 企业新闻 引汉济渭工程黄金峡水利枢纽大坝全线浇筑至顶
2022-11-09 17:11:30来源:陕工网
字体:【 】     分享到:

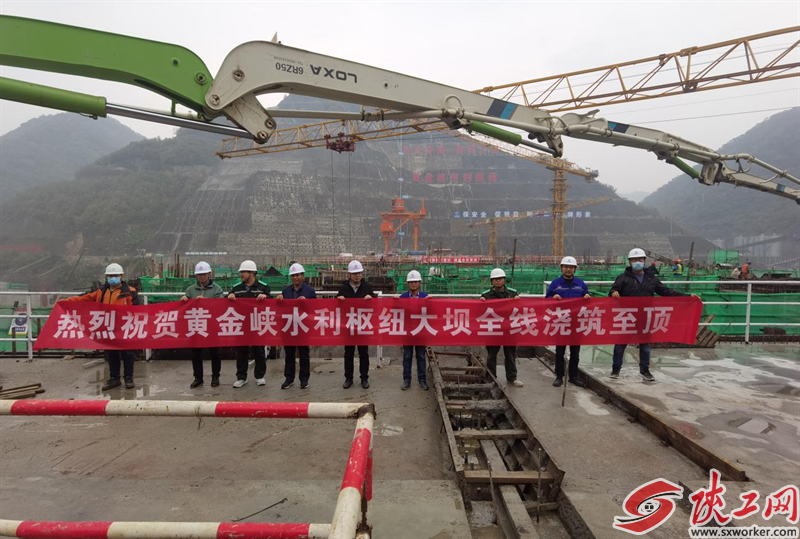

  陕工网讯 11月8日,随着表孔5号闸墩最后一罐混凝土落下,全长349m、高程455m的引汉济渭工程黄金峡水利枢纽混凝土重力坝浇筑至顶,全面进入蓄水冲刺阶段。

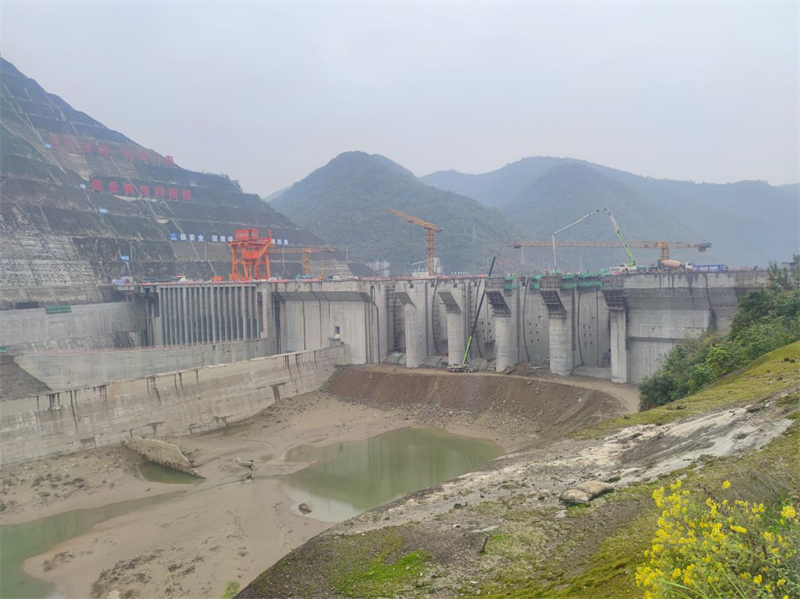

  黄金峡水利枢纽作为引汉济渭工程的龙头水源,主要任务是从汉江干流取水,拦河坝总库容2.21亿立方米,年供水能力10亿立方米。黄金峡水利枢纽以供水为主,兼顾发电,最大坝高63m,坝顶高程455.00m,水库正常蓄水位450m,总库容2.21亿m3。布置有2个泄流底孔,5个泄洪表孔,大坝共分16个坝段,已全部浇筑至顶。

  黄金峡水利枢纽首仓混凝土于2018年12月开始浇筑,自开工建设以来,黄金峡分公司紧扣节点目标,面对夏季高温、新冠肺炎疫情、防洪度汛等重重难关,通过开展劳动竞赛、能力提升、质量月、安全月等活动,促工期、抓安全、保质量。经过47个月连续奋战,大体积混凝土已施工完成,目前仅剩泵站电站厂房、鱼道工程、闸门等金属结构安装工程和机组安装工作。(晏安平 马光明)
